Quy trình kỹ thuật 12 bước lắp đặt thang máy chuẩn 2026

Tóm tắt nhanh: Quy trình lắp đặt thang máy gia đình thường bao gồm 12 bước kỹ thuật chính: tiếp nhận kiện hàng, kiểm tra thiết bị, chuẩn bị mặt bằng, thi công đế hố pít (nếu có), lắp ray dẫn hướng, lắp máy móc và động cơ, dựng khung giếng thang, lắp hệ thống trục vít, hoàn thiện vách kính và cửa tầng, đấu nối hệ thống điện, hoàn thiện cabin, kiểm tra an toàn, vệ sinh, kiểm tra nội bộ, bàn giao và kích hoạt bảo hành. Tùy điều kiện công trình, quy trình này thường được triển khai trong khoảng 10 ngày.
Nếu bạn đang cân nhắc lắp đặt thang máy cho gia đình của mình thì việc hiểu trước quy trình 12 bước lắp đặt thang máy sẽ giúp bạn chủ động hơn khi chuẩn bị mặt bằng, thời gian và các hạng mục cần phối hợp với đội kỹ thuật. Một quy trình lắp đặt thang máy rõ ràng cũng giúp gia chủ theo dõi tiến độ tốt hơn, hạn chế phát sinh và yên tâm hơn trước khi thang được đưa vào sử dụng.
Sau khi nắm rõ quy trình thi công, gia chủ có thể tham khảo thêm bảng giá thang máy gia đình để dự trù ngân sách theo tải trọng, số điểm dừng và cấu hình lắp đặt.
1. Trước khi lắp đặt thang máy, gia chủ cần chuẩn bị gì?
Trước khi bắt đầu lắp đặt thang máy gia đình, gia chủ nên chuẩn bị trước bản vẽ kỹ thuật, không gian lắp đặt và khu vực tập kết vật tư. Đây là những bước quan trọng giúp quá trình thi công diễn ra gọn gàng, hạn chế phát sinh và đảm bảo đội kỹ thuật có đủ điều kiện để triển khai đúng quy trình.

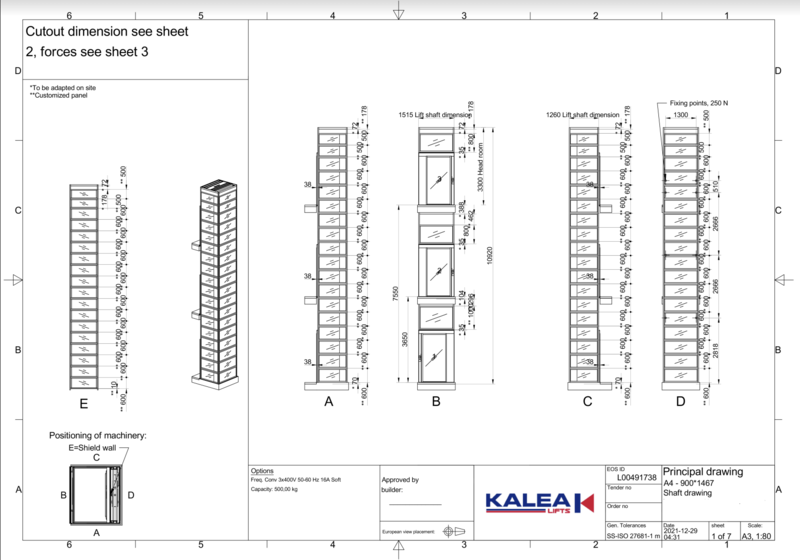

1.1. Tìm hiểu kỹ bản vẽ
Gia chủ nên làm việc với đơn vị lắp đặt thang máy để được tư vấn bản vẽ kỹ thuật trước khi thi công. Các đơn vị này với kinh nghiệm nhiều năm trong ngành cùng đội ngũ chuyên gia sẽ giúp gia chủ giải đáp chi tiết, đầy đủ các thắc mắc liên quan tới quá trình thi công, giảm thiểu những sai sót không đáng có và đảm bảo an toàn trong quá trình sử dụng. Việc nắm rõ cấu tạo thang máy gia đình ngay trên bản vẽ sẽ giúp việc đối chiếu hạng mục thi công và tiêu chuẩn kỹ thuật trở nên rõ ràng hơn.

1.2. Chuẩn bị không gian lắp đặt phù hợp với yêu cầu thang máy

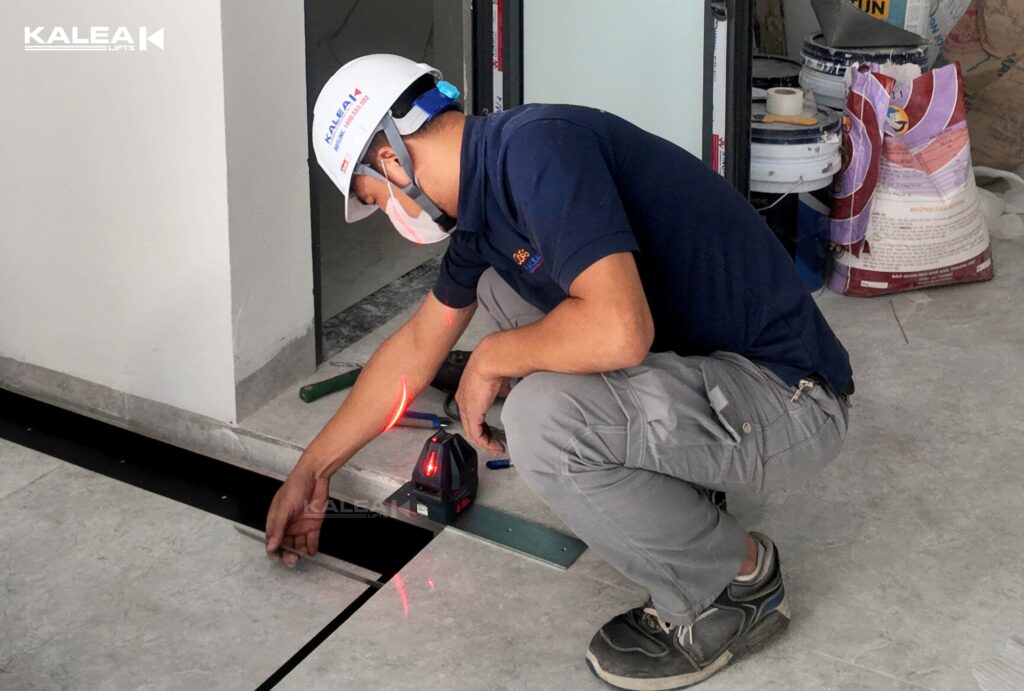

Trong khi những ngôi nhà mới có thể được thiết kế để lắp đặt thang máy từ đầu, thì với những ngôi nhà đã xây, gia chủ cần phải xác định được vị trí lắp đặt hoặc các phương án cải tạo không gian và điều chỉnh phù hợp với yêu cầu lắp đặt thang máy. Điều này bao gồm việc tính toán diện tích xây thang máy gia đình với kích thước chiều rộng, chiều sâu và chiều cao, yêu cầu độ bền và khả năng chịu tải của các kết cấu hỗ trợ.
Gia chủ nên liên hệ với đơn vị thi công để khảo sát trực tiếp, đo đạc và tư vấn phương án lắp đặt thang máy phù hợp, đảm bảo không gian được sử dụng hiệu quả, tối ưu nhất.

1.3. Chuẩn bị không gian phù hợp để tập kết vật tư lắp đặt thang máy

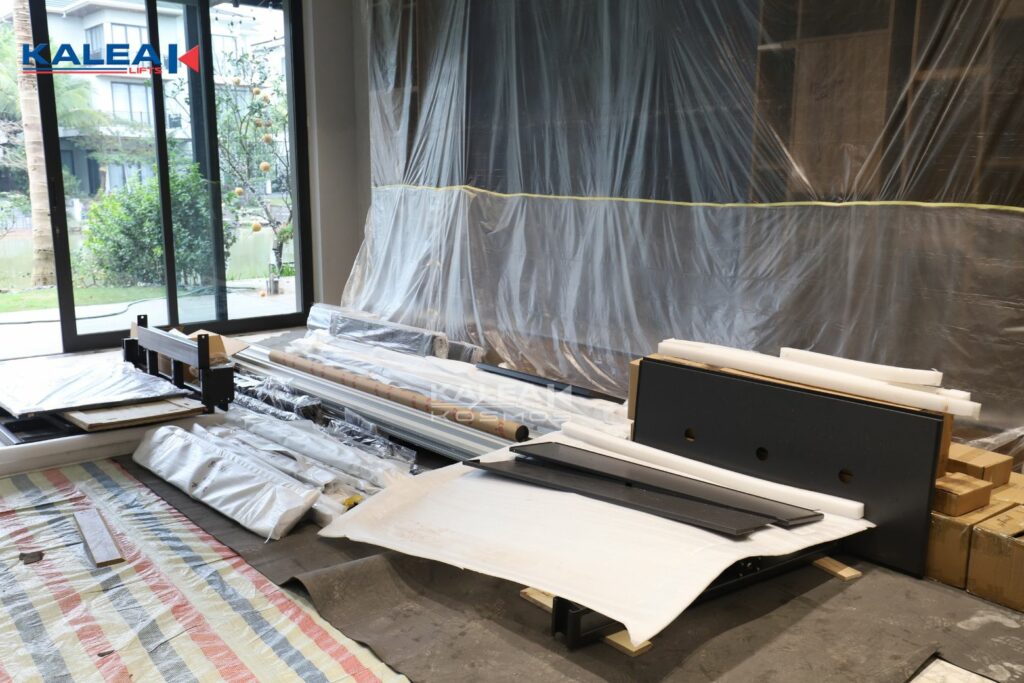

Quá trình lắp đặt thang máy có thể kéo dài từ 7 – 10 ngày, vì vậy gia chủ cần dành thêm khu vực để đội ngũ thi công lưu trữ trang thiết bị và vật tư phục vụ quá trình thi công. Không gian này nên rộng rãi và gần với nơi lắp đặt thang máy để tiện cho việc vận chuyển thiết bị. Đặc biệt, với nhà phố có mặt bằng hạn chế, việc lựa chọn thang máy gia đình loại nhỏ thường giúp tối ưu bố trí mà vẫn đảm bảo trải nghiệm di chuyển thoải mái nhất.

2. Quy trình kỹ thuật 12 bước lắp đặt thang máy gia đình tại Kalea

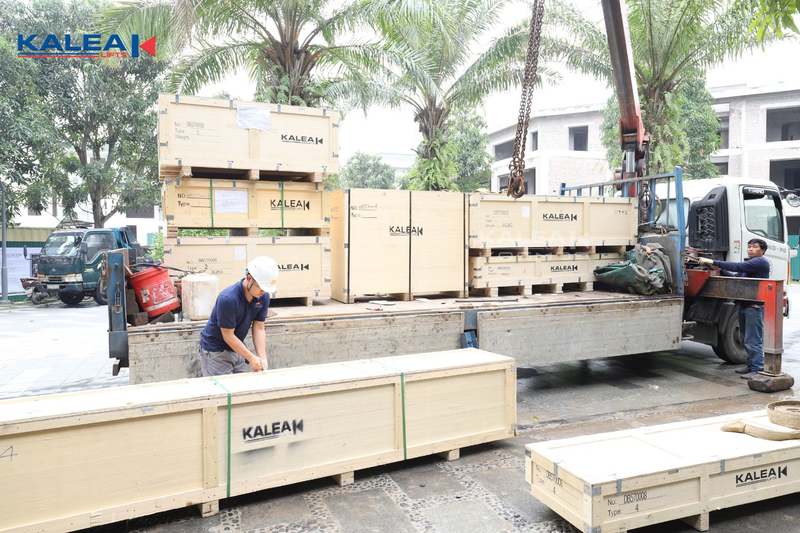

Bước 1: Tiếp nhận hàng hóa tại công trình
Ở bước đầu tiên, đội kỹ thuật Kalea tiếp nhận hàng hóa tại công trình và kiểm tra khu vực giao nhận thiết bị. Các kiện hàng cần được đưa vào đúng vị trí tập kết đã thống nhất trước đó để thuận tiện cho quá trình thi công thang máy.
Bước này thường diễn ra trong ngày đầu tiên. Với nhà phố hoặc nhà cải tạo có lối vào hẹp, kỹ thuật viên cần kiểm tra kỹ đường vận chuyển để hạn chế va chạm với tường, sàn, cầu thang và các khu vực sinh hoạt trong nhà.

Bước 2: Tháo dỡ, kiểm tra thiết bị và linh kiện
Sau khi nhận các kiện hàng, đội kỹ thuật tiến hành tháo dỡ kiện hàng, kiểm tra tình trạng thiết bị và đối chiếu linh kiện theo danh mục bàn giao. Các hạng mục như ray dẫn hướng, trục vít, khung thang, cửa tầng, vách kính, cabin, hệ thống điện và phụ kiện đi kèm cần được kiểm tra cẩn thận.
Việc kiểm tra thiết bị trước khi lắp đặt giúp đảm bảo thang máy đúng cấu hình, đủ linh kiện và không bị hư hại trong quá trình vận chuyển. Đây cũng là cơ sở để ghi nhận biên bản bàn giao giữa đơn vị lắp đặt và gia chủ.

Bước 3: Dán cảnh báo các tầng, lắp dàn giáo hoặc lưới an toàn, chuyển các thiết bị vào hố thang máy
Các thiết bị, vật liệu như trục vít, cửa thang, bảng điều khiển, vách thang… sẽ được vận chuyển vào khu vực thi công để bắt đầu lắp ráp.

Bước 4: Tiến hành làm đế pít (nếu có)
Ở bước tiếp theo, đội kỹ thuật thi công phần đế hố pít nếu công trình có yêu cầu. Với một số dòng thang máy gia đình Kalea có thể lắp đặt trực tiếp trên sàn hoặc hố pít nông (70 – 120 mm) nhưng phần nền kỹ thuật vẫn cần được xử lý đúng theo yêu cầu.
Đế hố pít là khu vực quan trọng giúp cố định hệ thống thang tại tầng thấp nhất. Nếu phần nền không được xử lý đúng kỹ thuật, các bước lắp ray, dựng khung và căn chỉnh hệ thống phía sau có thể bị ảnh hưởng.

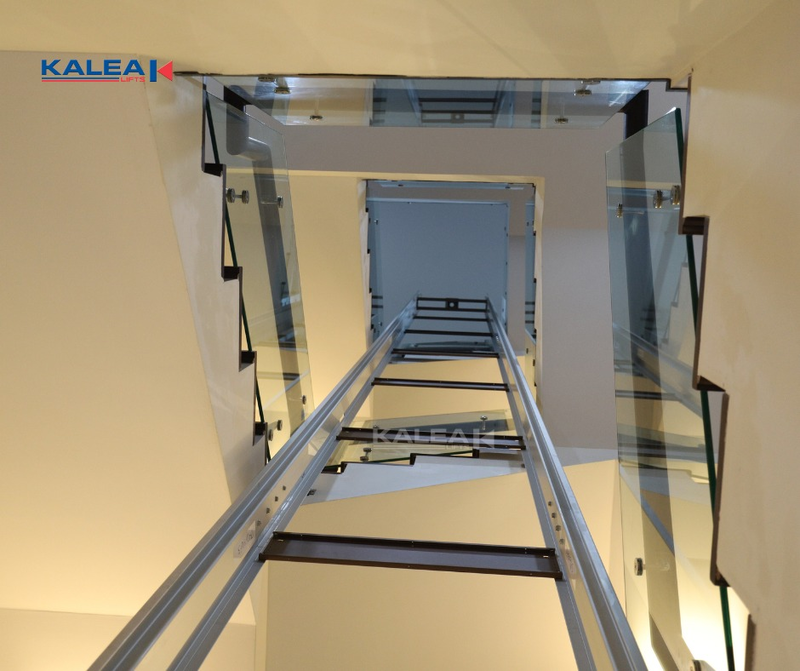

Bước 5: Lắp và cố định ray dẫn hướng của thang máy

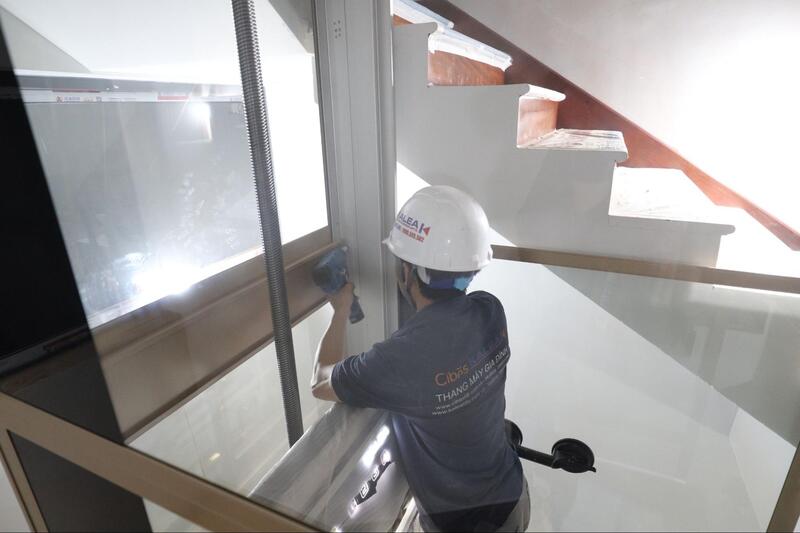

Sau khi hoàn thiện phần đế, kỹ thuật viên lắp ray dẫn hướng. Ray dẫn hướng cần được căn chỉnh chính xác vì đây là bộ phận giúp cabin di chuyển ổn định theo phương thẳng đứng.
Bước này thường được thực hiện trong ngày thứ hai của quy trình lắp đặt thang máy. Kỹ thuật viên sẽ kiểm tra và cố định vị trí của ray trước khi chuyển sang lắp các hạng mục tiếp theo.

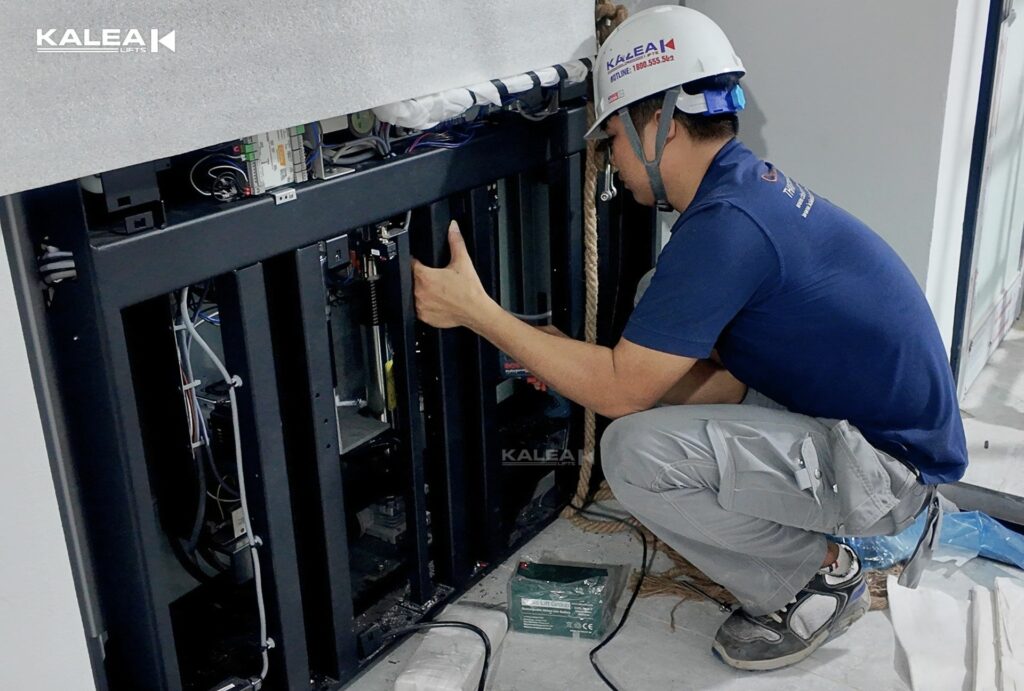

Bước 6: Lắp máy móc và động cơ

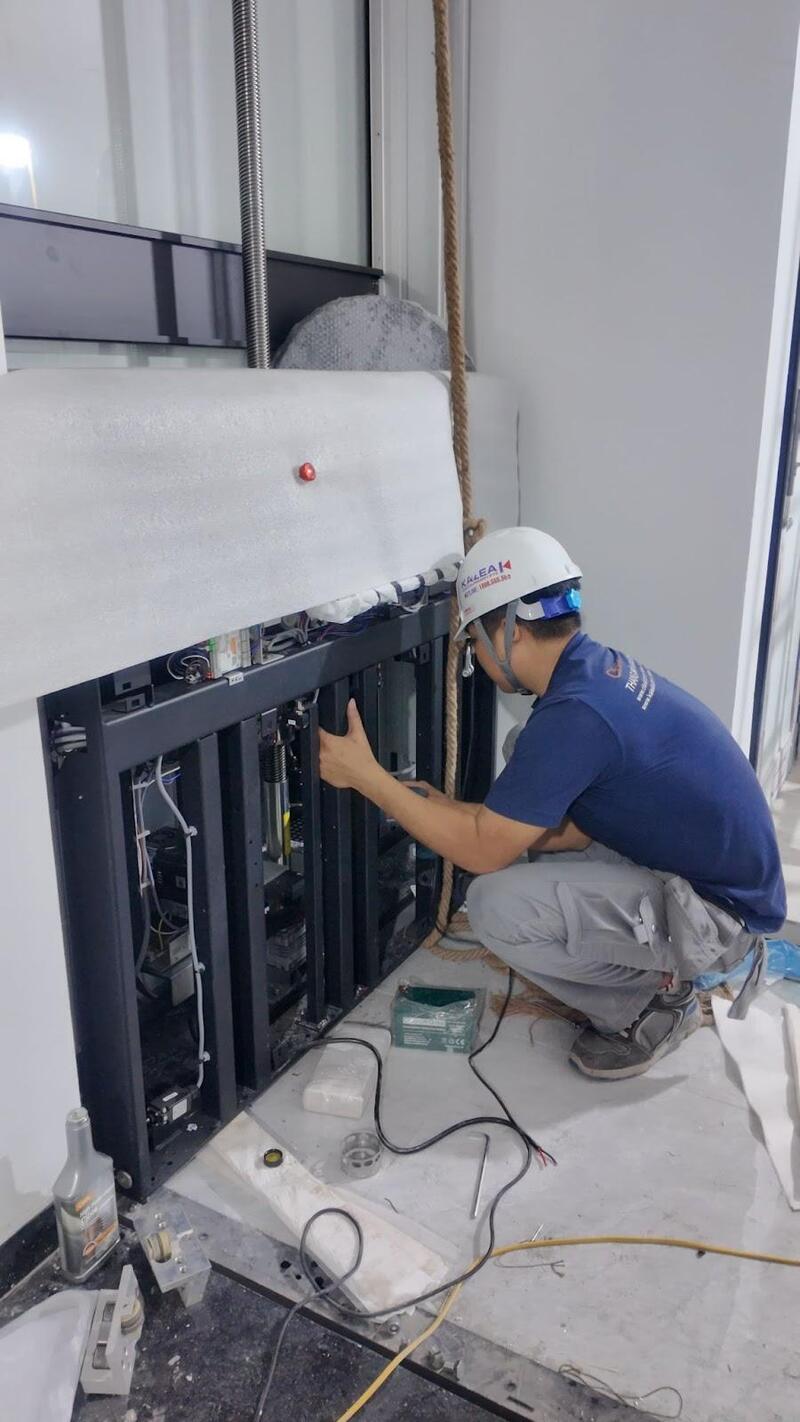

Đội kỹ thuật tiến hành lắp đặt máy móc và động cơ. Đây là nhóm thiết bị quan trọng trong hệ truyền động, ảnh hưởng trực tiếp đến khả năng vận hành của thang máy.
Việc lắp máy móc và động cơ cần được thực hiện theo đúng hướng dẫn kỹ thuật của nhà sản xuất. Sau khi lắp, kỹ thuật viên sẽ kiểm tra độ cố định, vị trí kết nối và sự đồng bộ với các bộ phận đã được thi công trước đó.

Bước 7: Lắp bộ phận trục vít
Trục vít là bộ phận quan trọng nhất của thang máy gia đình Kalea. Đội ngũ kỹ thuật viên sẽ tiến hành lắp trục vít theo chuẩn kỹ thuật để đảm bảo thang máy di chuyển êm ái, ổn định. Với các dòng thang máy trục vít, yêu cầu về độ chính xác khi căn chỉnh và lắp đặt càng cần được kiểm soát chặt chẽ để đảm bảo vận hành bền bỉ theo thời gian.

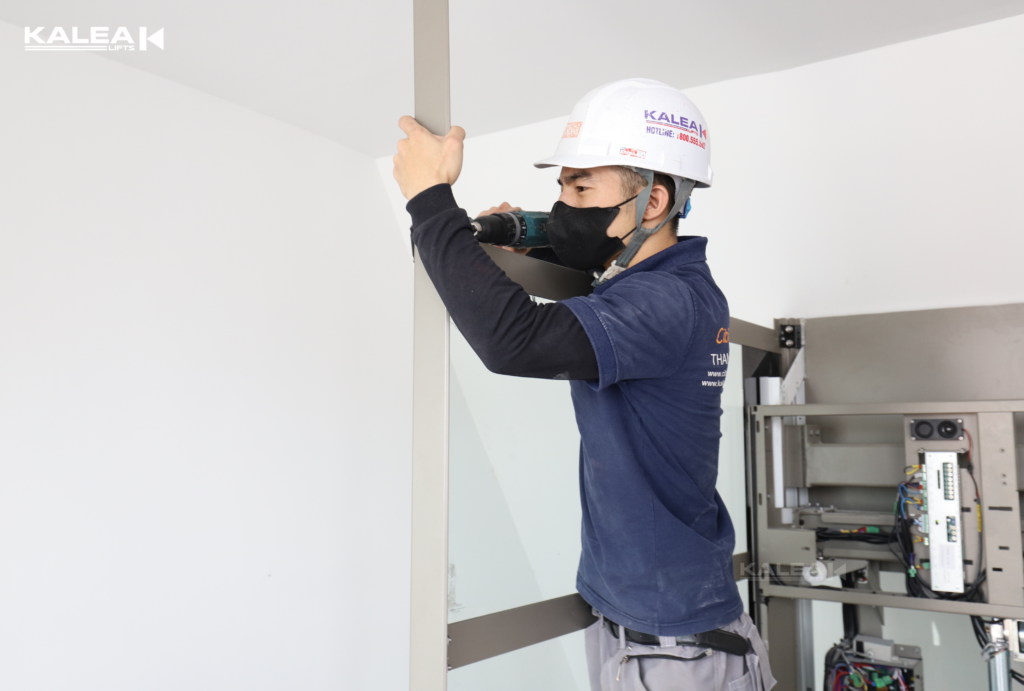

Bước 8: Dựng khung giếng thang
Song song với quá trình lắp máy móc và động cơ, đội kỹ thuật dựng khung giếng thang theo từng tầng. Khung giếng thang cần được căn chỉnh và cố định chắc chắn để tạo kết cấu chính cho toàn bộ hệ thống thang.
Với nhà cải tạo, bước dựng khung cần được kiểm soát kỹ để phù hợp với hiện trạng công trình. Nếu công trình có không gian hẹp, cầu thang hiện hữu hoặc kết cấu đặc biệt, đội kỹ thuật cần xử lý theo phương án đã thống nhất trong bản vẽ.

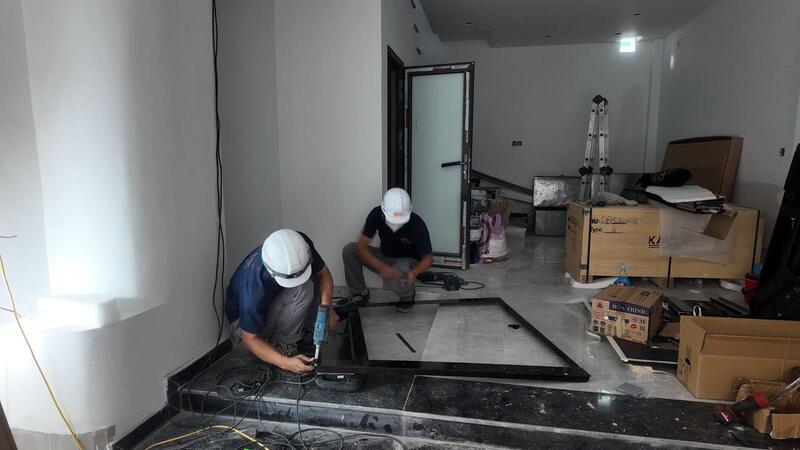

Bước 9: Lắp vách giếng thang, vách kính cường lực và cửa tầng
Ở bước thứ chín, đội kỹ thuật hoàn thiện phần vách giếng thang, lắp vách kính cường lực và cửa tầng. Kỹ thuật viên sẽ kiểm tra chất lượng kính trước, trong và sau quá trình lắp đặt để đảm bảo chất lượng, hạn chế trầy xước hoặc sai lệch kích thước.
Cửa thang sẽ được lắp đặt sau khi lắp đặt giếng kính cho thang máy. Với công trình có tầng trên cùng thấp, trần thấp hoặc mái chéo, kỹ thuật viên sẽ xử lý thêm các chi tiết kỹ thuật tại khu vực này. Đây là bước quan trọng để thang máy vừa phù hợp với hiện trạng công trình, vừa đảm bảo yêu cầu vận hành an toàn.

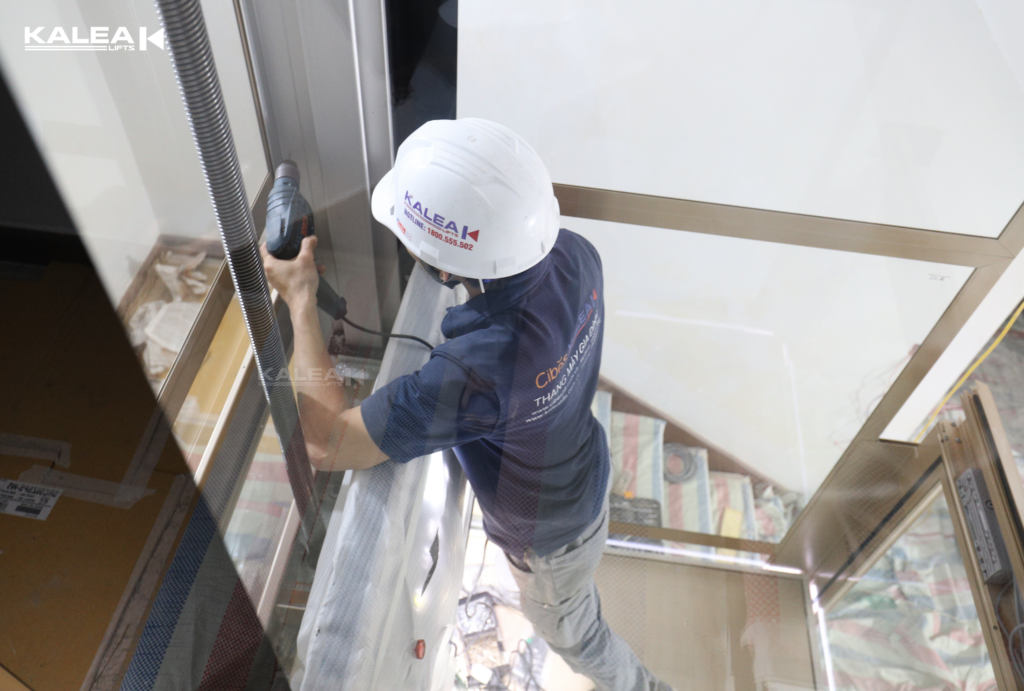

Bước 10: Đấu nối hệ thống điện, kiểm tra tiếp điểm và bộ điều khiển
Sau khi hoàn thiện các hạng mục cơ khí chính, đội kỹ thuật tiến hành đấu nối hệ thống điện, kiểm tra tiếp điểm an toàn và kết nối bộ điều khiển. Các hạng mục như bảng điện, dây dẫn, nút bấm, cảm biến, cửa tầng và hệ thống điều khiển cần được kiểm tra kỹ trước khi chạy thử.

Sau khi hoàn tất đấu nối, thang máy sẽ được vận hành thử từng phần để kỹ thuật viên đánh giá phản hồi của hệ thống, phát hiện lỗi nếu có và điều chỉnh kịp thời.
Bước 11: Hoàn thiện phần vách cabin thang
Sau đó dội kỹ thuật sẽ hoàn thiện phần vách cabin thang. Đội kỹ thuật sẽ lắp tay vịn, hệ thống đèn LED, bảng gọi tầng, bảng điều khiển trong cabin và các chi tiết hoàn thiện khác theo cấu hình đã chọn.
Sau khi lắp nội thất, kỹ thuật viên tiếp tục kiểm tra độ chắc, độ hoàn thiện bề mặt, ánh sáng cabin, thao tác nút bấm và trải nghiệm sử dụng cơ bản. Bước này giúp thang máy sẵn sàng cho giai đoạn kiểm tra an toàn và bàn giao.
Bước 12: Kiểm tra an toàn, vệ sinh, bàn giao và kích hoạt bảo hành
Trước khi bàn giao, thang máy cần được kiểm tra an toàn bởi đơn vị bên thứ ba có thẩm quyền phù hợp. Các hạng mục kiểm tra thường bao gồm động cơ, hệ thống điện, tải trọng, thiết bị an toàn và khả năng vận hành của thang.
Sau bước kiểm tra bên thứ ba, đội kỹ thuật Kalea vệ sinh công trình và kiểm tra nội bộ toàn bộ hệ thống. Mục tiêu là đảm bảo thang máy vận hành ổn định, các chi tiết hoàn thiện đạt yêu cầu và hồ sơ bàn giao được chuẩn bị đầy đủ.
Khi bàn giao, kỹ thuật viên sẽ hướng dẫn gia chủ cách sử dụng thang, thao tác gọi tầng, các lưu ý an toàn, cách xử lý một số tình huống cơ bản và quy trình liên hệ khi cần hỗ trợ kỹ thuật. Sau đó, Kalea kích hoạt bảo hành chính hãng theo chính sách áp dụng cho từng dòng thang.

3. Lưu ý khi lắp đặt thang máy gia đình
Để quá trình lắp đặt thang máy diễn ra thuận lợi, gia chủ nên lưu ý một số điểm sau:
- Chuẩn bị kỹ trước khi thi công: Gia chủ nên kiểm tra bản vẽ, thống nhất vị trí lắp đặt, dọn khu vực thi công, chuẩn bị lối vận chuyển thiết bị và thông báo cho các thành viên trong nhà về khu vực cần hạn chế đi lại.
- Chọn đơn vị lắp đặt có kinh nghiệm: Nên ưu tiên đơn vị có quy trình rõ ràng, đội ngũ kỹ thuật được đào tạo bài bản và khả năng khảo sát trực tiếp tại công trình. Một đơn vị chuyên nghiệp sẽ tư vấn phương án phù hợp, kiểm tra linh kiện trước khi lắp và hướng dẫn sử dụng đầy đủ sau khi bàn giao.
- Đảm bảo an toàn trong quá trình thi công: Các khu vực nguy hiểm cần được cảnh báo rõ ràng, đặc biệt nếu trong nhà có trẻ nhỏ, người lớn tuổi hoặc thú cưng. Gia chủ nên phối hợp với đội kỹ thuật về thời gian thi công để hạn chế ảnh hưởng đến sinh hoạt hằng ngày.
- Mỗi dòng thang máy, số điểm dừng và điều kiện công trình sẽ có thời gian lắp đặt khác nhau. Quy trình kỹ thuật 12 bước trên thường được triển khai trong khoảng 10 ngày cho thang máy gia đình Kalea. Tuy nhiên, đây là thời gian lắp đặt tham khảo và không cố định cho mọi công trình.
- Với những công trình phức tạp như nhà cải tạo, tầng trên cùng thấp, mái chéo hoặc không gian vận chuyển hạn chế, thời gian thi công có thể cần điều chỉnh.
4. Câu hỏi thường gặp về quy trình lắp đặt thang máy gia đình (FAQ)
4.1. Nhà đang ở sẵn rồi có lắp đặt thang máy gia đình được không?
Nhà đang ở sẵn vẫn có thể lắp đặt thang máy gia đình nếu đáp ứng điều kiện kỹ thuật phù hợp. Đơn vị lắp đặt cần khảo sát vị trí đặt thang, kích thước thực tế, kết cấu và chiều cao tầng.
4.2. Lắp đặt thang máy gia đình mất bao lâu?
Lắp đặt thang máy gia đình thường mất khoảng 7 – 10 ngày, tùy dòng thang, số điểm dừng và điều kiện công trình. Với thang máy gia đình Kalea, quy trình 12 bước thường được triển khai trong khoảng 10 ngày.
4.3. Trước khi lắp đặt thang máy, gia chủ cần chuẩn bị gì?
Trước khi lắp đặt thang máy, gia chủ cần chuẩn bị bản vẽ kỹ thuật, vị trí lắp đặt, nguồn điện, lối vận chuyển thiết bị và khu vực tập kết vật liệu. Với nhà đã xây, nên khảo sát trực tiếp trước khi chốt phương án thi công.

Trên đây là 12 bước lắp đặt thang máy tiêu chuẩn tham khảo năm 2026 để gia chủ có cái nhìn toàn cảnh hơn về quy trình lắp đặt, từ đó có sự chuẩn bị tốt nhất. Để biết quy trình lắp đặt thang máy chính xác cho từng công trình, gia chủ nên liên hệ trực tiếp với Kalea để được khảo sát và tư vấn phương án phù hợp.
